外壁塗装の期間は何日?工程別の日数と工期延長を防ぐコツ
365日、屋根・外壁のプロがあなたの家を守ります!
補修から塗装まで、屋根・外壁のトラブルはBEST365にお任せください。
「適正価格」で、厳格な品質基準をクリアしたプロだけを無料でご紹介します。
| 料金 |
|
もう、悩まない。
選ばれる屋根・外壁サービス。信頼できるプロの技術を「適正価格」でご紹介します。
安心してお問い合わせください。
(このページはプロモーションが含まれています)
この記事の監修者兼ライター
徳良 仁
千葉県在住の兼業ライター。建設業界で現場経験を15年(建築3年・電気12年)経験したのち、日本最大の大手アパレルの出店開発部門で発注者としての施工監理を2年経験。現在はGAFAの1社で施設立ち上げ部門の管理職として従事。1級建築士・1級電気工事施工管理技士・第一種電気工事士も保持。日々の幸せは家族団らんを穏やかに過ごすこと。
外壁の白い粉と色あせを見て塗装の検討を始め、「今から外壁塗装の依頼をして年内に終わるのか」「工事中は毎日家にいないとダメなのか」と、不安を感じていませんか?
実は工事期間を把握せずに契約すると、想定外のタイミングで騒音が続いたり、近隣への事前挨拶ができず気まずい思いをしたりします。放置すれば外壁の劣化が進み、数年後には補修費用が2倍以上に膨らむ恐れもあります。
ただし、工程別の日数と延長リスクさえ把握できれば、逆算して契約時期を決められます。この記事では、一軒家の標準工期10〜14日の内訳から工事中の生活制約、期間が延びる3大要因まで解説しました。
最後まで読めば、「〇〇までに契約すれば〇〇までに完成する」という具体的なスケジュールを立てられます。
この記事でわかること
- 外壁塗装にかかる期間は工程ごとの作業日数
- 期間が延びる3大要因と対策
- 工事中の生活制約(窓・洗濯物・在宅)の実態
- 建物種別(一軒家・アパート・マンション)による期間の違い
目次
外壁塗装の期間は一軒家で10〜14日が目安

外壁塗装の工事期間は、一軒家(2階建て30坪)で10〜14日が標準です。
一軒家(2階建て30坪)は10〜14日かかる
最も一般的な2階建て30坪程度の住宅では、足場設置から解体までに10〜14日かかります。
天候が良好で作業が順調に進めば10日で完了しますが、雨天予備日を含めると14日が現実的な目安です。延床面積130㎡以下の住宅が該当します。
| 建物種別 | 延床面積 | 工事期間 |
| 2階建て | 100〜130㎡ | 10〜14日 |
| 3階建て | 150〜180㎡ | 14〜18日 |
| 2階建てアパート | 200〜300㎡ | 2〜3週間 |
「今から依頼して年内に終わるか」と心配している方は、逆算して9月中に契約すれば11月末の完成に間に合います。
3階建て・大型住宅は14〜18日かかる
延床面積150㎡以上の住宅では、14〜18日を見込みましょう。3階建て住宅は足場が高く、組立・解体に時間がかかります。
さらに、外壁面積が2階建ての1.5倍になると、塗装作業の日数も比例して増加します。高所作業のため安全確保が優先され、工程が慎重になる点も期間延長の理由です。
3階建ては足場の高さが7〜9mに達し、強風時の作業中止も増えます。2階建てなら「少し風が強いが作業可能」という日でも、3階建ては安全のため中止になるケースがあります。
アパート・マンションは1〜2か月かかる
アパート(2階建て2〜8戸)なら2〜3週間、マンション(5階建て以上)なら1〜2か月の工事期間が必要です。
共用部分の調整や住民全員への配慮が求められるため、一軒家より期間が延びます。足場の規模が大きく、組立・解体だけで数日を要する点も一因です。
マンションの場合、ベランダの私物移動や洗濯物干しの制限を全戸に徹底する必要があり、管理組合との事前調整に時間がかかります。
外壁塗装の工程別日数と作業内容【全10ステップ】

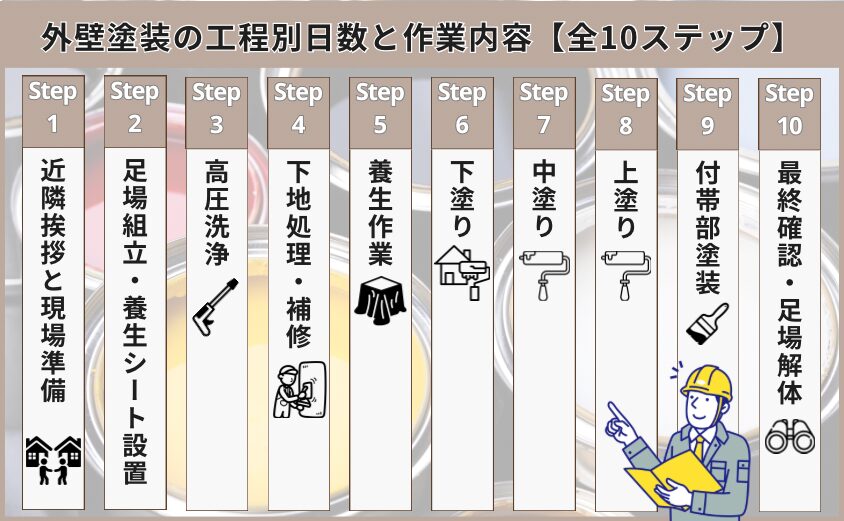

外壁塗装は全10ステップで構成され、各作業に必要な日数があります。
Step1:近隣挨拶と現場準備(1日)

工事開始の3〜7日前に、近隣住民へ挨拶を行います。挨拶文書の配布と口頭説明で、工事日程と騒音発生時間帯を事前告知が主な内容です。
挨拶なしで工事を始めると、「音がうるさい」「事前に聞いていない」とトラブルになる可能性があります。特に平日の日中は在宅している高齢者や小さな子どものいる家庭への配慮が必要です。
挨拶文書には業者の連絡先を明記し、「何かあればすぐ連絡できる」安心感を与えましょう。

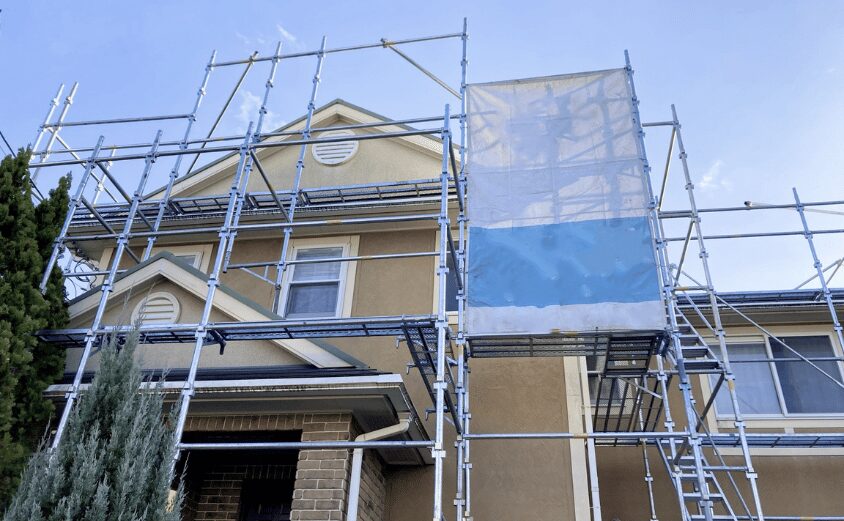

Step2:足場組立・養生シート設置(1日)

足場の組立に半日〜1日、飛散防止シート(メッシュシート)の設置も同日に完了します。この日から金属音が響くため、近隣住民は「いよいよ始まった」と認識するでしょう。足場が完成すると、隣家から見て「圧迫感」を感じる場合もあります。
足場の組立は朝8時頃から始まり、金属パイプを組む「カンカン」という音が響きます。音に敏感な方は事前に耳栓を用意すると良いでしょう。
さらに飛散防止シートで家全体が覆われるため、室内が暗くなります。昼間でも照明が必要になる部屋もあるため、電気代が若干増える可能性があります。

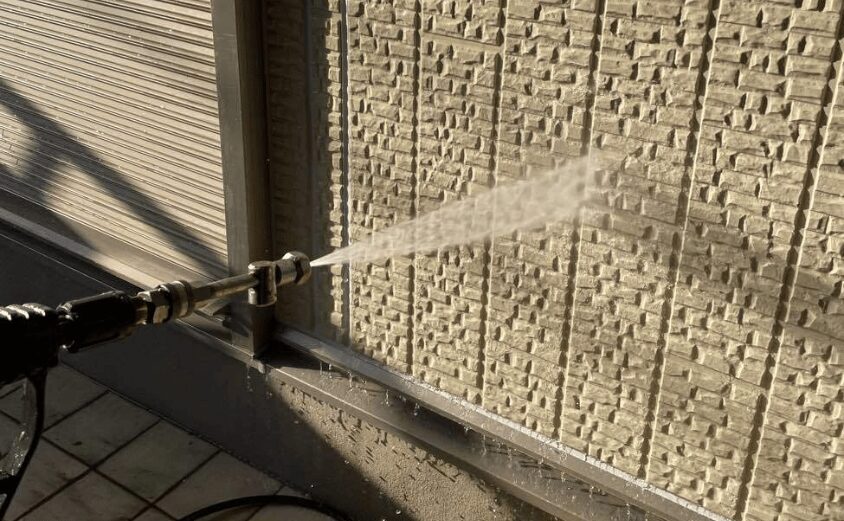

Step3:高圧洗浄(1日+乾燥1日)

外壁の汚れ・コケ・チョーキング(白い粉)を水圧で除去します。水を勢いよく噴射するため、洗浄中は水音が大きく響くのが特徴です。
洗浄後は外壁を1日乾燥させる必要があり、乾燥不足だと塗料が密着せず剥がれの原因になります。高圧洗浄は水圧100〜150kg/c㎡で噴射し、「ゴォーッ」という音が数時間続きます。
窓を閉めていても室内に音が響くため、在宅ワークや受験勉強中の家族がいる場合は事前に業者と調整しましょう。
Step4:下地処理・補修(1〜2日)

下地処理では、ひび割れにシーリングを充填し、サビ・カビを除去し、既存塗膜の剥がれ部分を処理します。劣化が激しい場合は2日以上の期間が必要です。
築18年の住宅では、サイディングの目地が劣化してひび割れが入っているケースが多いです。ひび割れを放置すると雨水が侵入し、内部の木材が腐る原因になります。
下地処理は塗装の「土台」を作る工程であり、この工程を省略する業者は手抜き工事の可能性があります。
Step5:養生作業(半日〜1日)

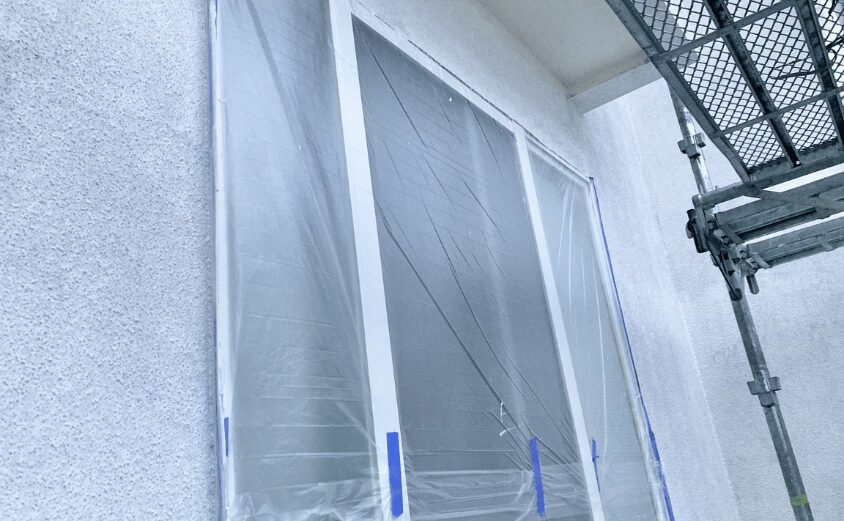

窓・玄関ドア・給湯器などをビニールシートで保護します。この日から窓が開けられなくなります。養生テープで固定するため、剥がす際に跡が残る場合がありますが、通常は問題ありません。
養生はマスキングテープとビニールシートで行い、塗料が付着してはいけない部分を完全に覆います。窓ガラス・サッシ・玄関ドア・植木・自動車など、塗料が飛散すると困る場所はすべて養生対象です。
養生が不十分だと、塗料が車のボンネットに付着して高額なクリーニング代が発生するトラブルもあります。
Step6:下塗り(1日+乾燥半日)

外壁材と上塗り塗料の密着を高めるため、シーラー・プライマー・フィラーを塗布します。乾燥不足による塗膜剥離を避けるため、塗料と気温により4〜12時間の乾燥時間が必要です。
| 下塗り材 | 乾燥時間(23℃) | 状態・対象別の使い分け |
| シーラー | 4〜6時間 | 吸水性が高い外壁部 |
| プライマー | 4〜6時間 | 金属部 |
| フィラー | 12時間以上 | ひび割れ・凹凸部 |
下塗りは「接着剤」の役割を果たし、この工程を省略すると数年後に塗膜が剥がれます。見積もりや工程表で下塗り工程の乾燥時間が明記されているか確認しましょう。
Step7:中塗り(1日+乾燥半日)

上塗りと同じ塗料を使用し、膜厚を確保して耐久性を高めます。色ムラ防止のため丁寧に塗布し、乾燥時間は4〜8時間です。
中塗りは上塗りの「下地」として機能し、塗膜の厚みを確保する工程です。塗膜が薄いと紫外線や雨水の影響を受けやすく、耐久性が低下するでしょう。
中塗りと上塗りで同じ塗料を使うと、色の統一感と塗膜の強度を両立できます。ただし、中塗り後の乾燥時間が不足すると、上塗りとの密着不良が起き、数年後に塗膜が剥がれる原因になります。
工程表で中塗りと上塗りの間に十分な乾燥時間(最低4時間以上)が確保されているか確認しましょう。
Step8:上塗り(1日+乾燥半日)

仕上げ塗装で、外観と耐候性が決まります。中塗りと色を変えて塗ると、塗り残しを目視確認できます。最終的な色とツヤを確認し、乾燥時間は4〜8時間です。
上塗りは外壁の「顔」となる工程で、色ムラや塗り残しがあると仕上がりの美しさが損なわれます。上塗り後は完全に乾燥するまで触れてはいけません。
乾燥前に雨が降ると、塗料が流れ落ちて「雨だれ」のような跡が残ります。そのため、信頼できる業者は天気予報を確認し、雨の降らない日を選んで上塗りを実施します。
契約前に「雨天時の対応」と「塗り直し保証」が明記されているか確認すると安心です。
Step9:付帯部塗装(1〜2日)

雨樋・破風板・軒天・雨戸などの付帯部を塗装します。外壁と同時進行する場合もありますが、付帯部が多い住宅では2日以上かかります。
付帯部は外壁より劣化が早く、特に雨樋や破風板は紫外線と雨水に晒され続けるため、傷みが激しいです。付帯部の塗装を省略すると、外壁だけがきれいになり全体のバランスが悪くなります。
また付帯部の劣化が進むと雨漏りの原因にもなるため、外壁と一緒に塗装することが大切です。「一式」表記の業者は、後から追加料金を請求される可能性があります。
Step10:最終確認・足場解体(1日)

施主立会いで仕上がりをチェックし、塗り残しや色ムラがないか確認します。問題がなければ、最後は足場の解体です。解体時にも金属音が響きますが、解体が済めば窓が開けられるようになります。
最終確認では、外壁全体を見渡して色ムラ・塗り残し・汚れがないかチェックします。気になる箇所があれば、その場で業者に指摘して補修を依頼しましょう。足場解体後は補修が難しくなるため、この段階で徹底的に確認すると安心です。
足場解体は半日〜1日で完了し、解体後は家が明るくなり、長かった工事期間が終わったことを実感できるでしょう。
外壁塗装の期間が延びる3大要因と対策

外壁塗装の期間は、雨天・低温・下地劣化の3要因で延びます。天候は予測できないため、余裕をもったスケジュールが必要です。「期間短縮」を謳う業者は、乾燥時間を守らない手抜き工事のリスクがあります。
雨天・高湿度で塗装作業が中断する
塗装は「気温5℃以上・湿度85%以下」が施工条件です。雨天時は高圧洗浄も塗装もできません。梅雨時期(6〜7月)は1週間延長する可能性があり、秋の長雨(9月中旬〜10月)も避けると安心です。
雨天時は塗料が水で薄まり、密着不良や色ムラの原因になります。また、高湿度の日は乾燥時間が通常の1.5〜2倍になり、翌日の工程に影響します。
梅雨時期に契約する場合は、「雨天予備日」を5〜7日確保しましょう。
冬季(11〜2月)は乾燥時間が2倍になる
気温が低いと、塗料の乾燥が遅くなります。10℃以下では乾燥時間が1.5〜2倍必要です。日照時間が短く作業時間も制限され、朝の霜や結露で作業開始が遅れる日もあります。
参考事例では、23℃で6時間乾燥する塗料が、10℃では12時間必要になるケースです。冬季は日没が早く、午後4時を過ぎると塗装作業ができなくなります。
そのため、1日の作業時間が夏場の8時間から冬場は5〜6時間に短縮され、全体の工期が1.2〜1.5倍に延びます。
冬季に依頼すると工期が延びるため、11月末完成を目指すなら9月中の契約が安全です。冬場の塗装は品質が低下するわけではありませんが、スケジュールに余裕を持たせる必要があります。
下地補修が多いと2〜5日追加される
築20年以上の住宅は、ひび割れとシーリング劣化が進行している場合が多く、補修箇所が多いと下地処理に時間が必要です。
サイディング目地の打ち替えは全周(100m)で1〜2日、モルタル外壁のクラック補修は箇所数によります。
| 補修内容 | 補修範囲 | 追加日数 |
| シーリング打ち替え | 全周(100m) | +2日 |
| クラック補修 | 10箇所以内 | +1日 |
| クラック補修 | 20箇所以上 | +2〜3日 |
| サビ除去 | 金属部分全体 | +1日 |
築18年の住宅なら、外壁を一度点検して劣化状況を把握しておくと、見積もり時に追加費用の驚きを避けられます。
工事期間中の生活制約【窓・洗濯物・在宅】

工事期間中、窓が開けられない期間は養生〜上塗り完了の4〜6日です。洗濯物は外干しできませんが、エアコンは原則使えます。
完全在宅は不要ですが、立会いが必要なタイミングは以下の3回です。
窓が開けられないのは養生〜塗装完了の4〜6日
養生開始から上塗り乾燥までが、窓の開閉制約期間です。夏場は換気ができず室温が上昇するため、エアコンで調整します。
エアコンは養生で保護すれば使用可能です。「完全密閉」ではなく、小窓は開く場合もあります。
| 工程 | 窓の状態 | 対応策 |
| 足場設置〜洗浄 | 開閉可能 | – |
| 養生〜上塗り | 開閉不可 | エアコン・換気扇活用 |
| 乾燥〜足場解体 | 開閉可能 | – |
4〜6日間は窓が開けられないため、夏場はエアコンで室温を調整しましょう。換気扇は使用できますが、塗料の臭いが室内に入る可能性があるため、臭いに敏感な方は使用を控えると安心です。
洗濯物は外干しNGで部屋干し・コインランドリー活用
飛散防止のため、工事期間中は外干し禁止です。塗料が付着すると洗濯物が台無しになります。部屋干し用の除湿機や乾燥機を準備するか、近隣のコインランドリーを事前に確認しましょう。
工事期間が2週間なら、1週間分の下着・タオルを多めに用意すると安心です。浴室乾燥機がある家庭は積極的に活用し、除湿機を併用すれば室内干しでも乾きやすくなります。
在宅は不要だが立会いが必要な日は3回
完全在宅は不要で、平日不在でも工事は進みます。立会いが必要な日は、
②中間確認
③最終確認
の計3回です。
鍵の受け渡しも不要(外部作業のため)で、職人用トイレは仮設設置するため家のトイレを貸す必要もありません。
| タイミング | 内容 | 所要時間 |
| 着工前打合せ | 色・工程の最終確認 | 30分 |
| 中間確認(下塗り後) | 下地・色の確認 | 15分 |
| 最終確認(完成後) | 仕上がり・補修確認 | 30分 |
平日仕事で不在でも、週末に立会いの日程を調整できます。パートナーが対応できる日を業者と相談しましょう。
「色が思っていたのと違う」「塗り残しがある」といったトラブルを防ぐためにも、立ち会うと安心です。
外壁塗装の「保証期間」と「工事期間」の違い

「保証期間」は塗装完了後の品質保証(5〜15年)、「工事期間」は着工〜完成までの日数(10〜14日)です。保証内容は業者・塗料グレードで異なります。
保証期間は塗料グレードで5〜15年
保証期間とは、塗装の品質が維持される期間です。保証内容は塗膜剥離・色褪せ・チョーキングで、施工不良による不具合は別途保証されます。
| 塗料種類 | 耐用年数 | 費用相場(30坪) |
| アクリル | 5〜7年 | 60〜80万円 |
| ウレタン | 7〜10年 | 70〜90万円 |
| シリコン | 10〜15年 | 80〜120万円 |
| フッ素 | 15〜20年 | 100〜150万円 |
保証期間は塗料のグレードと連動し、高グレードの塗料ほど長期保証になるのが一般的です。
保証書には「保証対象」と「保証対象外」が明記されています。施工不良による剥がれは保証対象ですが、地震や台風などの自然災害による損傷は対象外です。
工事期間は建物規模と天候で10〜30日変動
工事期間とは、足場設置〜解体までの実作業日数です。一軒家10〜14日、アパート2〜3週間、マンション1〜2か月が目安で、天候不良で1〜5日延長する可能性があります。
契約時に「予備日」を含めたスケジュールを確認しましょう。
| 項目 | 保証期間 | 工事期間 |
| 意味 | 塗装後の品質保証 | 着工〜完成の日数 |
| 期間 | 5〜15年 | 10日〜2か月 |
| 影響要因 | 塗料グレード | 建物規模・天候 |
| 確認方法 | 保証書 | 工程表 |
「保証期間」で検索した方は、工事期間と混同している可能性があります。両者は全く別の概念で、保証期間は「塗装が何年もつか」、工事期間は「工事が何日かかるか」を示します。

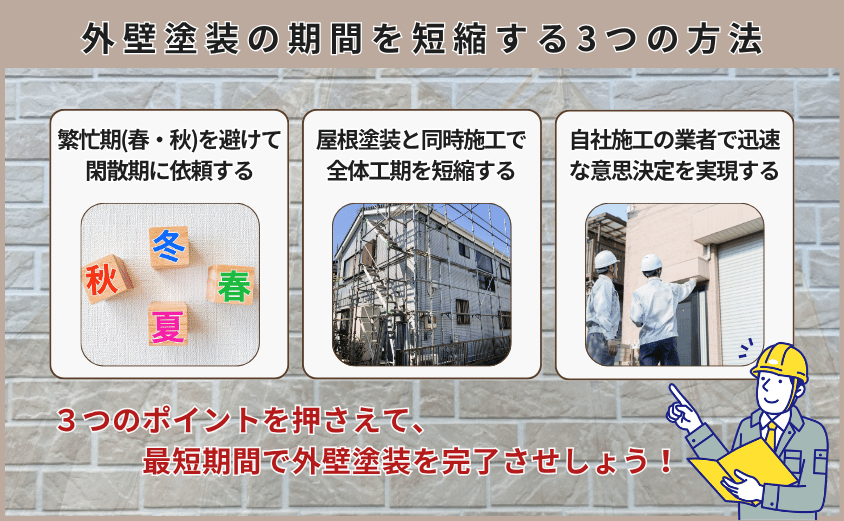

外壁塗装の期間を短縮する3つの方法

外壁塗装の期間は、繁忙期を避けると短縮できる可能性があります。さらに、屋根塗装と同時施工すれば、足場費用も削減できます。自社施工の業者なら、迅速な意思決定が可能です。
繁忙期(春・秋)を避けて閑散期に依頼する
繁忙期(4〜5月、10〜11月)は業者のスケジュールが詰まり、予約が困難です。閑散期(1〜2月、7〜8月)は予約が取りやすく、値引き交渉の余地もあります。
ただし、真夏・真冬は天候リスクがあります。
| 時期|混雑度 | メリット | デメリット |
| 1〜2月|低 | 予約取りやすい | 気温低く乾燥遅い |
| 4〜5月|高 | 天候安定 | 予約困難 |
| 6〜7月|中 | – | 梅雨で延長リスク |
| 10〜11月|高 | 天候安定 | 予約困難 |
「年内完成」を目指すなら、繁忙期を避けて9月中に契約しましょう。9月は台風シーズンですが、10〜11月の繁忙期より予約が取りやすく、工期も短縮できます。
屋根塗装と同時施工で全体工期を短縮する
屋根塗装も必要なら、外壁と同時施工が効率的です。足場設置が1回で済み、全体工期を短縮できます。さらに、足場費用(15〜25万円)も重複しません。
別々に施工すると、外壁のみ14日+屋根のみ10日で合計24日かかりますが、同時施工なら18日(6日短縮)で完了します。足場の組立・解体も1回で済むため、近隣への騒音影響も最小限に抑えられるでしょう。
ただし、同時施工は職人の人数が増えるため、人件費が若干上がる場合があります。それでも足場費用の重複を考えれば、トータルコストは安くなります。
施工体制と責任の所在が明確な業者を選ぶ
業者によって施工体制は異なりますが、責任の所在が明確で、迅速な意思決定ができる体制を持つ業者を選びましょう。優良業者は以下の特徴があります。
- 現場で問題が見つかったとき、その場で対応方針を決定できる
- 追加工事が必要な場合、速やかに見積もりと説明ができる
- 施工不良があった場合の責任の所在が明確
一方、責任の所在が不明確な業者は、「確認します」と時間がかかり、工期が延びる原因になります。契約前に以下のポイントを確認しましょう。
- 見積書に「施工責任者」の名前と連絡先が記載されているか
- 現場で判断が必要になった場合の連絡体制が明確か
- 追加工事が発生した場合の対応フローが説明されているか
契約前に「現場で追加補修が必要になった場合、どのように対応しますか?」と質問してみましょう。
工事期間が短すぎる業者は手抜きのリスクあり

「7日で完成」など極端に短い業者は避けましょう。乾燥時間を守らないと、塗膜が剥がれる原因になります。工程表の詳細確認で、手抜き工事を防ぎましょう。
乾燥時間不足は塗膜剥離・色ムラの原因
各工程には必要な乾燥時間があります。下塗り後の乾燥不足で中塗りが密着せず、早期剥離・色ムラ・耐久性低下を招きます。「早く終わらせる=手抜き」の可能性があると考えましょう。
たとえば、下塗り→中塗りを同日に行う業者は、乾燥時間を考慮していません。通常、下塗り後は最低4〜6時間の乾燥が必要ですが、「午前に下塗り、午後に中塗り」と強行すると、乾燥不足で塗膜が剥がれます。
標準工期の半分以下で「完成します」と言う業者は、3回塗りを2回で済ませたり、乾燥時間を短縮したりする可能性があります。
工程表の詳細確認で手抜き工事を防ぐ
契約前に工程表(スケジュール表)を確認しましょう。各工程の作業内容・日数が明記されていて、雨天時の対応・予備日の有無も確認できれば安心です。確認すべきポイントは以下の4点です。
- 各工程の作業日数が明記されている
- 下塗り・中塗り・上塗りが別日に記載されている
- 乾燥時間が確保されている
- 雨天予備日が設定されている
工程表が「足場設置 1日、塗装 3日、足場解体 1日」のように曖昧な業者は、後から「天候不良で延長します」と追加費用を請求するリスクがあります。

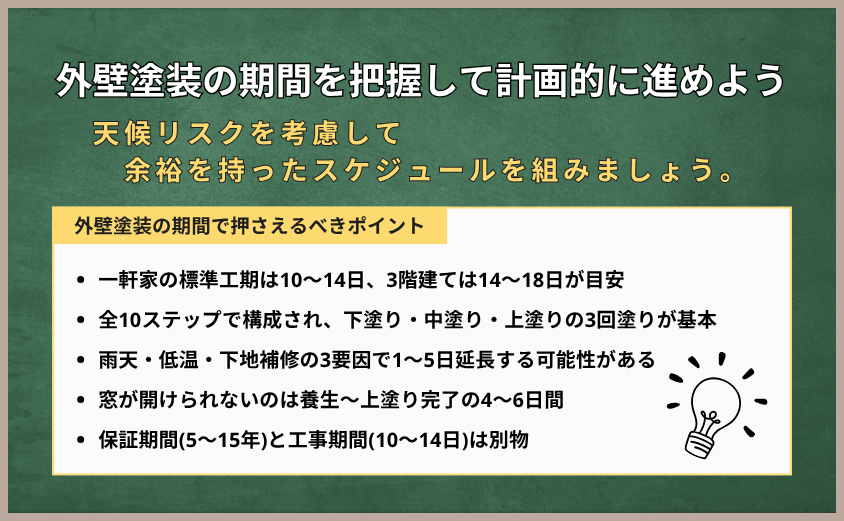

まとめ:外壁塗装の期間を把握して計画的に進めよう

外壁塗装の工事期間は、建物規模や天候によって変動しますが、余裕を持った計画を立てれば家族の生活への影響を最小限に抑えられます。
年内の完成を目指すなら、以下のポイントを押さえて、逆算して9月中の契約を検討しましょう。さらに、天候リスクを考慮し、余裕をもったスケジュールを組むと安心です。
外壁塗装の期間で押さえるべき5つのポイント
- 一軒家の標準工期は10〜14日、3階建ては14〜18日が目安
- 全10ステップで構成され、下塗り・中塗り・上塗りの3回塗りが基本
- 雨天・低温・下地補修の3要因で1〜5日延長する可能性がある
- 窓が開けられないのは養生〜上塗り完了の4〜6日間
- 保証期間(5〜15年)と工事期間(10〜14日)は別物
外壁塗装の期間検討でお困りの方は、信頼できる専門業者に無料診断を依頼しましょう。BEST365なら厳選された優良業者をご紹介しています。まずは無料診断で現状を把握しましょう。
外壁塗装の期間に関するよくある質問
Q1. 外壁塗装は何日で終わりますか?
一軒家(2階建て30坪)で10〜14日が目安です。天候や下地の状態によって前後します。雨天が続けば1週間程度延長する可能性もあるため、契約時に予備日を含めたスケジュールを確認しましょう。3階建ては14〜18日、アパートは2〜3週間、マンションは1〜2か月が標準工期です。
Q2. 工事中は家にいないとダメですか?
完全在宅は不要です。ただし、着工前打合せ・中間確認・最終確認の3回は立会いが必要です。平日仕事で不在の場合、週末に立会い日程を調整できるか業者に相談しましょう。立会いは各30分程度で、仕上がりを確認して気になる箇所を指摘する時間です。
Q3. 雨が降ったら工事は延期されますか?
はい、塗装作業は雨天時に中断します。梅雨時期は1週間程度延長する可能性があります。契約時に「雨天予備日」が設定されているか確認し、余裕をもったスケジュールを組みましょう。雨天時は高圧洗浄も塗装もできず、乾燥時間も長くなるため、工期が延びます。
Q4. 保証期間と工事期間の違いは?
保証期間は塗装後の品質保証期間(5〜15年)、工事期間は着工から完成までの日数(10〜14日)です。両者は別物なので、契約前に保証書の内容と工程表の両方を確認しましょう。保証期間は塗料グレードで決まり、工事期間は建物規模と天候で変動します。
365日、屋根・外壁のプロがあなたの家を守ります!
補修から塗装まで、屋根・外壁のトラブルはBEST365にお任せください。
「適正価格」で、厳格な品質基準をクリアしたプロだけを無料でご紹介します。
| 料金 |
|
もう、悩まない。
選ばれる屋根・外壁サービス。信頼できるプロの技術を「適正価格」でご紹介します。
安心してお問い合わせください。
この記事の監修者兼ライター
徳良 仁
千葉県在住の兼業ライター。建設業界で現場経験を15年(建築3年・電気12年)経験したのち、日本最大の大手アパレルの出店開発部門で発注者としての施工監理を2年経験。現在はGAFAの1社で施設立ち上げ部門の管理職として従事。1級建築士・1級電気工事施工管理技士・第一種電気工事士も保持。日々の幸せは家族団らんを穏やかに過ごすこと。
ご相談の流れ
電話から問い合わせ
相談無料受付時間 8:00~19:00
050-3528-1955
STEP 1
電話
STEP 2
コールセンターにてヒヤリング
STEP 3
相談内容に応じてプロが対応
